Блог
Встреча № 4
03.10.2022 состоялась очередная встреча дольщиков с представителями застройщика и Администрации городского округа Домодедово. Протокол и Видеоматериалы встречи опубликованы ниже.
ПРОТОКОЛ № 4 от 03.10.2022 г.
по итогам встречи с дольщиками на строительной площадке
по адресу: г Домодедово, мкр Центральный, ул. Кирова, д. 17

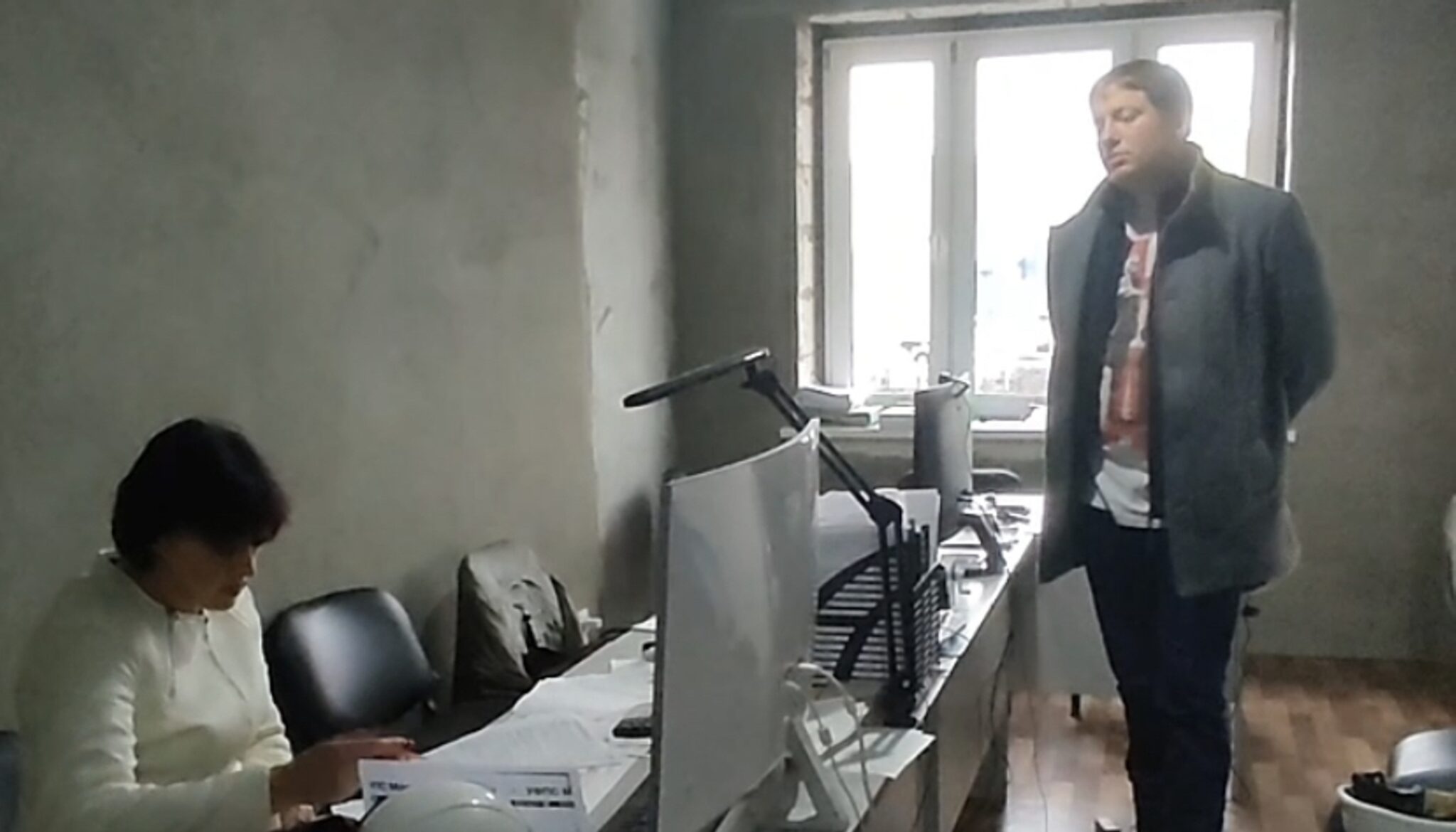

Присутствовали:
Управляющий проектом ООО ПКФ «Регион» М.В Трубицын
Представители компании ООО ПКФ «Регион» (генеральный подрядчик)
Представители администрации г.о. Домодедово:
— начальник отдела Управления строительства и
городской инфраструктуры И.А. Болотова
Участники долевого строительства
Повестка дня:
1. Сроки достроя и ввода в эксплуатацию МКД
Решили:
1. Принять к сведению: информацию управляющего проектом ООО ПКФ «Регион» М.В. Трубицына о том, что МКД №17 будет достроен и введен в эксплуатацию до конца текущего года, ключи дольщикам начнут выдаваться сразу после ввода в эксплуатацию.
2. Следующую встречу организовать 17 октября 2022 года в 9-20 и проверить выполнение следующих работ, заявленных генеральным подрядчиком ООО ПКФ «Регион»:
1) Благоустройство — продолжение работ
— во внутреннем дворе — внутреннее устройство детских игровых и спортивных площадок, тротуаров, организация парковочных мест и устройство оснований под светильники наружного освещения; принято 800мЗ бетона;
— устройство дороги и парковки на ул. Красноармейская — 03.10.2022г. — не выполнено, переносится на 17.10.2022г.;
— устройство парковки на ул. Кирова — 03.10.2022г. — не выполнено до конца, переносится на 17.10.2022г.;
— устройство дороги и парковки с торца дома (левая сторона) — 03.10.2022 г. — не выполнено, переносится на 17.10.2022г.;
— организация парковки на ул. Кирова. д.26:
МБУ КБ: до 01.10.2022г. — освободить территорию для начала работ — не выполнено. Срок перенесен на 05.10.2022г.
2) Лифты:
— оплата за недостающие лифты (15 штук) — выполнено, поставка — до 01.11.2022г.
— монтаж лифтов 4,5,6 секции монтаж ведется (собраны кабины);
— начало монтажа 10 секции
— пуско-наладочные работы — первые секции
3) РТП (распределительная трансформаторная подстанция)
– поставка и установка в проектное положение РТП – выполнено;
– прокладка кабельных линий 0,4 кВ – до 30.10.2022г.
– прокладка кабельных линий 10 кВ – выполнено;
4) 2 ИТП (индивидуальных тепловых пункта):
– монтаж оборудования 1-го ИТП – 98%.
– монтаж оборудования 2-го ИТП – 30%.
5) Сантехника
— поставка paдиаторов — 70%
— установка поэтажных гребенок — 40 %
6) Электроснабжение
— поставка счетчиков (приборов учета) — выполнено
— выполнение работ по установке счетчиков — ноябрь 2022г.
7) Отделочные работы:
— 6, 7, 8, 9 секции — 90%;
— 10 — 90%, 11-60%, 13- 90% секции;
— 12 секции — 20%.
8) Мусоропровод:
— заказ материалов (полностью на все секции):
06.10.2022г. — поставка, с 10.10.2022г. — монтаж;
9) Установка окон (балконы + первые нежилые этажи):
— поставка материала + монтаж — работы начаты
10) Облицовка 1-го нежилого этажа:
— поставка керамогранита — 60% + монтаж — не начат
11) Пожарная безопасность:
— выполнить корректировку проекта — выполнено.
— начаты работы по монтажу противопожарного оборудования
12) Вентиляция:
— поставка клапанов дымоудаления — 50%
— устройство принудительной вентиляции — 25%
13) Погашение задолженности:
— погасить задолженность перед РСО (ресурсоснабжающими организациями) за техническое присоединение.
МУП «Теплосеть» — 170 тыс. (после ввода и эксплуатацию)
МУП «Домодедовский Водоканал» — около 5.0 млн.руб. до 17.10.2022г.
14) Слаботочные системы:
— работы по подключению Интернета, телевидения, телефона — 60%.
Протокол вела Болотова И.А.
